    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

      12月的第三周,氣溫“大跳水”,風開始變得刺骨、上海真的入冬了。然而在臨港新片區兩港大道以北、馬五公路以東的土地上氣氛卻依然火熱,寒風中,塔吊林立、運轉不停;黑夜里,電光四射,火花四溢。

      這里是商湯科技上海新一代人工智能計算與賦能平臺項目(以下簡稱:商湯科技項目),7月7日舉辦開工奠基儀式,而8月8日打下第一根樁基正式啟動施工到現在預計12月底完成主體結構封頂,施工歷時僅有140余天

      從夏到冬

      最冷的天最熱的“鐵”

      “我們是7月份項目承接后來到這里的。”中建科工生產負責人張青春介紹道,“這是我們公司在臨港新片區承接的第一個‘新基建’項目,同時這是EPC項目,也就是說從設計、采購、施工到試運行等全過程都是我們負責具體執行。”張青春說睜眼閉眼都在工地上,不知不覺從短袖就要穿上厚羽絨服了。

    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到
    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到
    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

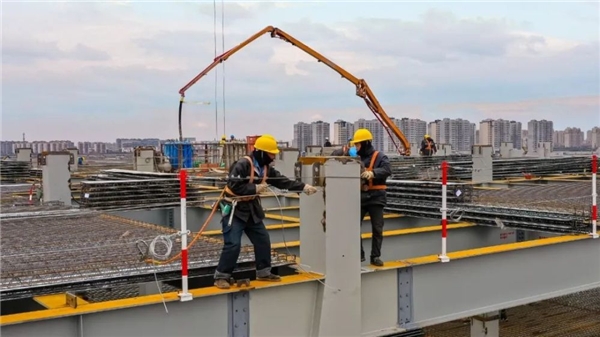

      “30多天前我們開始了24小時不間斷施工,頂著寒風也要在節點上保質保量完成任務。”據悉即將封頂?shù)闹黧w結構是三棟五層的單體,總計鋼柱近1300根,鋼梁6800根,“原本我們項目現場是配備了4臺塔吊,但由于吊裝任務量大,增加了汽車吊來協助作業,高峰期現場增加了7臺汽車吊。”

    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

      “我們的鋼構件可是說是‘新鮮熱乎’的。”張青春笑稱。原來為了配合商湯科技項目順利完成,公司加工基地中建鋼構江蘇有限公司直接供給鋼結構,而為了加強聯動,項目部依然派出了項目代表駐廠,從材料采購、制造加工、構件質量以及物流發運等多方面保障了項目工地“手里有糧食、心中不慌。”

    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

      熱乎的“鐵”到了工人手里,電焊出熱烈的“火花”,在寒冬空氣中的爆裂聲,仿佛是建設新片區最美妙的樂章。

      從無到有

      最緊的工期最重的任務

      “工期比較緊張。”

      在問及施工過程中遇到最大的困難是什么時,不管是商湯科技項目土建經理龔偉斌還是中建科工的張青春都給出了同一個答案。

    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

      24小時不間斷施工的商湯科技項目工地(受訪者提供)

      “項目進場需要先完成施工圖設計才能正式開始施工,而根據倒排工期,施工圖設計必須在兩個月內完成,同時鋼結構深化設計、施工組織、進度計劃編制都要同步進行。”龔偉斌介紹道,“可以說我們和中建科工打了個漂亮的配合戰,幾乎每個節點都做到了無縫銜接、環環相扣。”

      但由于七八月的梅雨季節正趕上樁基的施工階段,大量的雨水導致現場土質一直是泥濘狀態,重型的打樁設備根本無法挪動,“當時就想必須要解決這個問題,不然一拖下去,一個月就沒了。”中建科工項目負責人張澤忠介紹道,“當時多方商量討論,最后決定用30個抽水泵隨時抽取場內的雨水,同時用挖機攜帶鋼板行走,再讓挖機的‘前爪’充分攪拌水泥和泥濘土方,最終讓泥濘的土地變硬,可以讓打樁設備正常行走作業。”

      “建設一塊土地是會有感情的。”張青春感慨道,“看著它從無到有,雖然苦、雖然累但心里成就感十足。

    奮戰四季度|140天即將主體結構封頂,看商湯科技項目是如何做到

      項目效果示意圖(受訪者提供)

      據悉商湯科技項目的設計理念便是一塊“閃閃發亮”的芯片嵌在臨港的大地上,而這塊“芯片”建成通電后,算力可同時接入850萬路視頻,滿足四個超2000萬級人口的超大規模城市使用;一天內可處理時長23600年的視頻,相當于從舊石器時代晚期不間斷錄制到今天的長度。

      作為2020年重點產業項目之一,商湯科技項目在今年的最后一個月依舊沖勁十足,這是新片區奮戰四季度的縮影,更是加快提升產業鏈整體能級的有力保障。當產業集聚效應與項目建設“同頻共振”時,臨港新片區在寒冬依然煥發出勃勃生機。
